서울 재건축 조합설립 빨라진다…1년 걸리던 절차 4개월 목표, 구역지정 전부터 준비

서울에서 재건축을 추진하는 아파트 단지들의 사업 속도가 빨라질 전망입니다.
서울시는 정비사업의 고질적인 지연을 줄이기 위해 조합설립 관련 절차를 앞당기고, 정비구역 지정 전부터 조합설립 준비를 병행할 수 있도록 제도를 개선하고 있습니다.
그동안 재건축은 정비구역 지정 이후 추진위원회 구성과 조합설립 절차를 차례대로 진행하면서 상당한 시간이 걸렸습니다.
하지만 앞으로는 각 단계가 끝난 뒤 다음 단계로 넘어가는 방식에서 벗어나 여러 절차를 동시에 준비하는 방식으로 사업기간을 줄이겠다는 것이 핵심입니다.
왜 재건축 조합설립이 오래 걸렸을까?
재건축사업은 일반적으로 여러 행정절차와 주민동의를 거쳐야 합니다.
기존에는 정비구역 지정이 완료된 뒤 추진위원회 구성과 조합설립 준비가 본격적으로 진행되는 경우가 많았습니다.
문제는 정비구역 지정 이후에도 주민동의서 징구, 추진위원회 구성, 조합설립 준비, 행정절차 등이 이어지면서 조합설립까지 상당한 시간이 필요했다는 점입니다.
서울시 자료를 보면 최근 5년간 정비사업에서 조합설립 단계의 평균 소요기간은 약 3.5년으로 나타났습니다. 서울시는 이를 표준 처리기한인 1년 수준으로 줄이는 것을 목표로 하고 있습니다.
구역지정 전부터 조합설립 준비

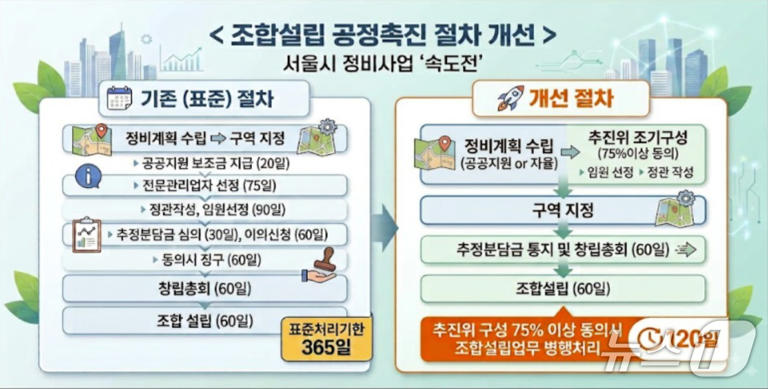

이번 제도 개선에서 눈여겨볼 부분은 사업 절차를 순차적으로 진행하지 않고 사전에 준비하는 것입니다.
정비구역 지정이 완료된 뒤에야 조합설립을 준비하는 것이 아니라 정비계획을 수립하는 과정에서 조합설립에 필요한 준비를 병행하는 방식입니다.
서울시는 신속통합기획을 통해 정비구역 지정에 걸리는 기간을 기존 평균 5년 수준에서 약 2년 내외로 줄여왔으며, 이후 조합설립과 사업시행인가 등 후속 단계까지 단축하는 정책을 추진하고 있습니다.
즉,
정비구역 지정 → 조합설립 준비
라는 기존 방식에서
정비구역 지정 준비 + 조합설립 준비 병행
으로 바꾸겠다는 취지입니다.
'1년에서 4개월'은 어떻게 봐야 할까?
최근 재건축 관련 보도에서 조합설립 관련 절차를 1년에서 4개월 수준으로 줄이는 방안이 관심을 받고 있습니다.
여기서 주의해야 할 부분이 있습니다.
이는 모든 서울 재건축 단지의 조합설립인가가 무조건 4개월 만에 완료된다는 의미로 받아들이면 안 됩니다.
실제 사업기간은 단지별 주민동의율, 정비계획, 행정협의, 사업 규모 등에 따라 크게 달라질 수 있습니다.
핵심은 법정 절차와 행정 준비에 걸리는 시간을 줄이고, 앞 단계에서 다음 단계의 준비를 미리 진행해 전체 사업기간을 단축하는 것입니다.
서울시는 정비사업 전체 기간을 기존 평균 18.5년에서 12년 이내로 줄이는 것을 목표로 하고 있습니다.
재건축 조합설립 동의율도 낮아졌다
조합설립을 준비하는 재건축 단지 소유자라면 동의율 변화도 알아둘 필요가 있습니다.
2026년 7월 1일부터 시행된 관련 법령에 따라 재건축 조합설립 동의율은 기존 75%에서 70%로 낮아졌습니다.
따라서 재건축 조합설립 단계에서 필요한 주민동의 확보 부담이 과거보다 낮아졌습니다.
다만 단순히 전체 소유자의 70%만 확보하면 모든 요건이 충족되는 것은 아니며, 토지면적과 각 동별 동의요건 등 관련 법령에서 정한 요건을 함께 확인해야 합니다.
서울시가 추진하는 '신속통합기획 2.0'
이번 재건축 사업기간 단축의 큰 틀에는 서울시의 신속통합기획 2.0도 포함되어 있습니다.
서울시는 2025년 9월 신속통합기획 2.0을 가동하면서 정비사업 과정에서 발생하는 불필요한 행정절차를 줄이고 인허가 과정을 빠르게 진행하는 방안을 추진했습니다.
대표적으로
- 환경영향평가 초안 검토회의 절차 간소화
- 인허가 협의기간 단축
- 경미한 변경에 대한 구청장 권한 확대
- 추정분담금 검증 절차 간소화
- 이주촉진 대책
- 기존 건축물 해체 심의 간소화
등이 추진되고 있습니다.
서울시는 이러한 제도개선을 통해 정비사업의 전체 기간을 줄이고 주택 공급을 빠르게 늘린다는 계획입니다.
주민 입장에서는 무엇이 달라질까?
재건축 아파트 소유자 입장에서는 가장 큰 변화가 사업기간 단축 가능성입니다.
재건축사업이 장기화되면 공사비 상승이나 금융비용 증가 등으로 사업비가 커질 수 있습니다.
사업기간이 짧아지면 이러한 비용 증가를 줄이는 데 도움이 될 수 있습니다.
또한 조합설립이 빨라지면 이후 사업시행인가, 관리처분인가 등 다음 단계로 넘어가는 시점도 앞당겨질 가능성이 있습니다.
하지만 조합설립이 빨라진다고 해서 입주까지의 모든 과정이 자동으로 빨라지는 것은 아닙니다.
사업시행계획, 관리처분, 이주, 철거, 착공, 공사 등 이후에도 상당한 절차가 남아 있기 때문입니다.
재건축 투자자라면 확인해야 할 것
재건축 아파트를 보유하고 있거나 매수를 고려하고 있다면 단순히 "조합설립이 빨라진다"는 뉴스만 보고 판단해서는 안 됩니다.
다음 사항을 함께 확인하는 것이 좋습니다.
① 현재 사업 단계
안전진단을 통과했는지, 정비계획을 준비하고 있는지, 정비구역으로 지정됐는지 확인해야 합니다.
② 주민동의율
현재 확보된 동의율과 조합설립 가능성을 확인할 필요가 있습니다.
③ 용적률
기존 용적률과 향후 적용될 용적률에 따라 사업성이 크게 달라질 수 있습니다.
④ 예상 분담금
재건축은 새 아파트를 받는 과정에서 추가 분담금이 발생할 수 있습니다.
⑤ 사업기간
제도가 개선되더라도 모든 단지가 같은 속도로 진행되는 것은 아닙니다.
⑥ 공사비
최근 재건축사업에서는 공사비가 사업성에 큰 영향을 미치는 만큼 시공비와 일반분양가도 함께 살펴봐야 합니다.
앞으로 서울 재건축은 어떻게 달라질까?
서울시는 재건축·재개발 사업을 보다 빠르게 진행하기 위해 정비구역 지정부터 조합설립, 사업시행, 관리처분, 이주·착공까지 각 단계의 절차를 줄이고 병행하는 방식을 확대하고 있습니다.
서울시가 제시한 목표를 보면 정비구역 지정은 약 2년, 추진위원회·조합설립은 1년, 사업시행·관리처분·이주는 6년 수준으로 단축하는 방향입니다.
최근 서울시는 실제 현장에서 활용할 수 있도록 '신속통합기획 2.0 정비사업 인허가 단축 공정관리 매뉴얼'도 공개했습니다. 서울시는 이를 통해 평균 18.5년이 걸리던 정비사업 기간을 12년 이내로 줄이는 것을 목표로 하고 있습니다.
마무리
서울 재건축사업에서 가장 큰 변화 중 하나는 각 절차를 순서대로 기다리지 않고 다음 단계의 준비를 미리 진행하는 것입니다.
특히 정비구역 지정 전부터 조합설립을 준비하고 행정절차를 병행하면 기존보다 사업기간을 줄일 가능성이 커집니다.
여기에 재건축 조합설립 동의율이 75%에서 70%로 완화되면서 조합설립 단계의 문턱도 낮아졌습니다.
다만 '1년에서 4개월'이라는 표현은 모든 재건축 단지의 조합설립인가가 4개월 만에 끝난다는 의미가 아니라, 관련 절차와 준비기간을 크게 단축하려는 정책 방향으로 이해하는 것이 정확합니다.
재건축을 추진하는 아파트 소유자라면 앞으로는 동의율뿐 아니라 정비계획, 사업성, 용적률, 예상 분담금, 사업 진행 단계를 함께 확인하는 것이 중요합니다.
